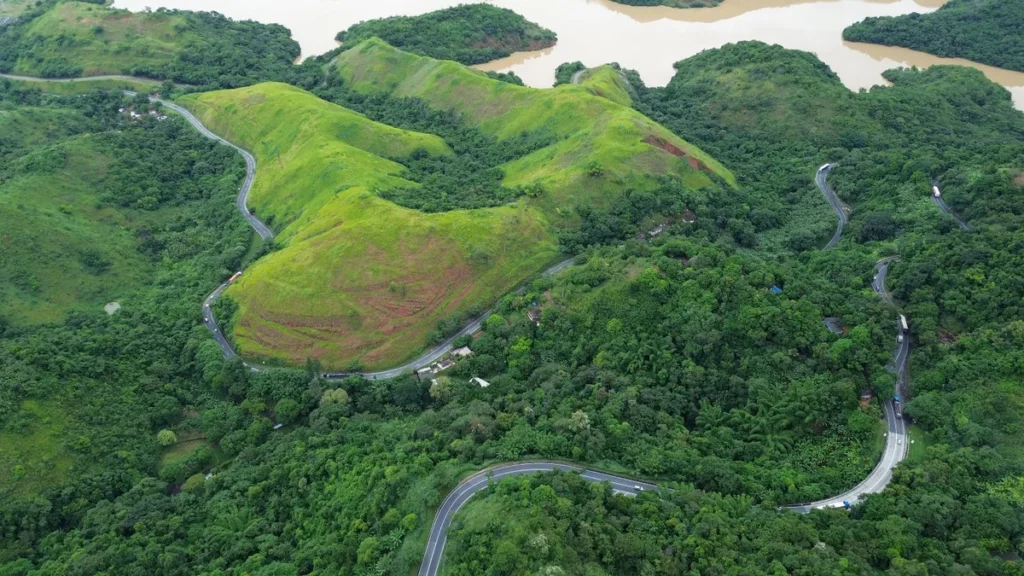

Obras na Serra das Araras iniciam com detonações de rochas

Na próxima quarta-feira (5), terão início as detonações das rochas para as obras de construção do novo traçado da Serra das Araras, trecho vital da Via Dutra que liga os estados do Rio de Janeiro e São Paulo, entre Piraí e Paracambi (RJ).

De acordo com a concessionária CCR RioSP, responsável pela administração da rodovia, as detonações ocorrerão ao longo de todo o período das obras. A previsão é que a nova pista de subida, no sentido São Paulo, seja concluída em 2028, enquanto a pista de descida, no sentido Rio de Janeiro, deverá estar pronta em 2029.

Para permitir a realização das detonações, a pista de subida será interditada das 11h30 às 13h30, de segunda a quinta-feira. A CCR RioSP informará com antecedência sobre as interdições através de canais oficiais e painéis eletrônicos que indicarão o tempo restante para a liberação da pista. Vale lembrar que o cronograma poderá sofrer alterações devido às condições climáticas.

No dia 5 de junho, tanto a pista de subida quanto a de descida serão fechadas por aproximadamente 30 minutos para monitoramento. A CCR RioSP acredita que as próximas detonações não devem impactar significativamente o trânsito no sentido Rio.

 Técnica de Detonação

A técnica de “fogo cuidadoso” será utilizada para as detonações, permitindo o controle de vibrações e redução de ruído, conforme informou a concessionária.

Detalhes do Novo Traçado

O projeto do novo traçado da Serra das Araras inclui a readequação da atual pista de subida para uma nova pista de descida e a construção de uma nova pista de subida. Em cada pista, o número de faixas será ampliado de duas para quatro, além da construção de 24 viadutos e três áreas de escape. A velocidade máxima permitida nas pistas será aumentada de 40 km/h para 80 km/h.

As obras cobrirão um trecho de oito quilômetros por sentido, totalizando 16 quilômetros entre o km 225 e o km 233. O novo traçado também contará com:

– 93 contenções
– Oito pontos de ônibus
– Três passarelas
– Uma via marginal na pista sentido São Paulo
– Novas câmeras de detecção automática de incidentes

Impacto e Objetivo das Obras

A duplicação da Serra das Araras, aguardada há mais de 20 anos, faz parte do novo contrato de concessão assinado pela CCR RioSP em 2022. O trecho atual, projetado em 1940, recebe semanalmente cerca de 390 mil veículos, dos quais 40% são caminhões e carretas responsáveis por transportar mais da metade do Produto Interno Bruto (PIB) brasileiro.

Além de melhorar o fluxo de veículos na principal ligação entre Rio e São Paulo, as obras visam reduzir o número de acidentes na rodovia. Em 2023, foram registrados 295 acidentes na pista de descida da Serra das Araras, sendo 208 em dias úteis.
